<%@LANGUAGE="JAVASCRIPT" CODEPAGE="CP_ACP"%> Pieux moulés simples

Les pieux moulés simples

  • Le chantier visité :
    Le chantier visité est celui de l'agrandissement du centre hospitalier d'Arras. Il est situé en centre ville. Les bâtiments possèdent plusieurs étages. Ils sont réalisés en éléments préfabriqués (façades préfabriquées, poutres, prédalles) et poteaux.
    Le système de fondation des bâtiments est composé de plus de 300 pieux de profondeurs allant jusqu'à 35 m (ce qui équivaut à la hauteur d'un bâtiment d'une dizaine d'étages). Le sol de fondation est exclusivement composé de craie. Il faut noter la présence de carrières dans les 13 premiers mètres de profondeur.
  • Quand utiliser la technique des pieux moulés à la tarière :
    La technique des pieux forés simples est adaptée :
    • aux chantiers de centre ville (faibles nuisances sonores et faibles vibrations) ;
    • aux sols de fondations cohérents (c'est à dire "qu'ils se tiennent". Il n'est alors pas nécessaire de maintenir l'excavation par tubage ou boue tixotropique) ;
    • aux pieux ferraillés sur toute leur hauteur (ce qui n'est pas le cas sur le chantier visité - cas des pieux en flexion ou en traction).

    La cadence permet la réalisation de 8 pieux par machine (pour une équipe de 5 personnes) ;

  • Principe :
    Après avoir implanté les pieux (travail du géomètre), on met en fiche l'engin de forage (réglage de la position en plan et de sa verticalité). Une virole (tubage en tête de forage) peut être nécessaire lorsque la première couche du sol risque de s'ébouler.
    On réalise ensuite le forage à l'aide de différents outils :
    • la benne preneuse (pour les sols tendres) ;
    • la tarière (à ne pas confondre avec la tarière creuse) - elle permet de creuser dans les terrains compacts ;
    • l'hammer grab qui permet de creuser dans les couches sous la nappe phréatique (la présence d'eau empêche la remontée du sol en cas d'utilisation de la tarière. De plus, dans ce cas, l'efficacité du forage s'en trouve augmenté) ;
    • la fraise (pour les couches rocheuses).

Ces outils sont montés sur une foreuse à câbles ou à mats guidés (Kelly). Dans le cas des grues à mâts, ces derniers sont télescopiques (comme des antennes). Pour le chantier d'Arras, 3 éléments coulissent les uns dans les autres, et permettent ainsi d'atteindre la profondeur de 35 mètres.

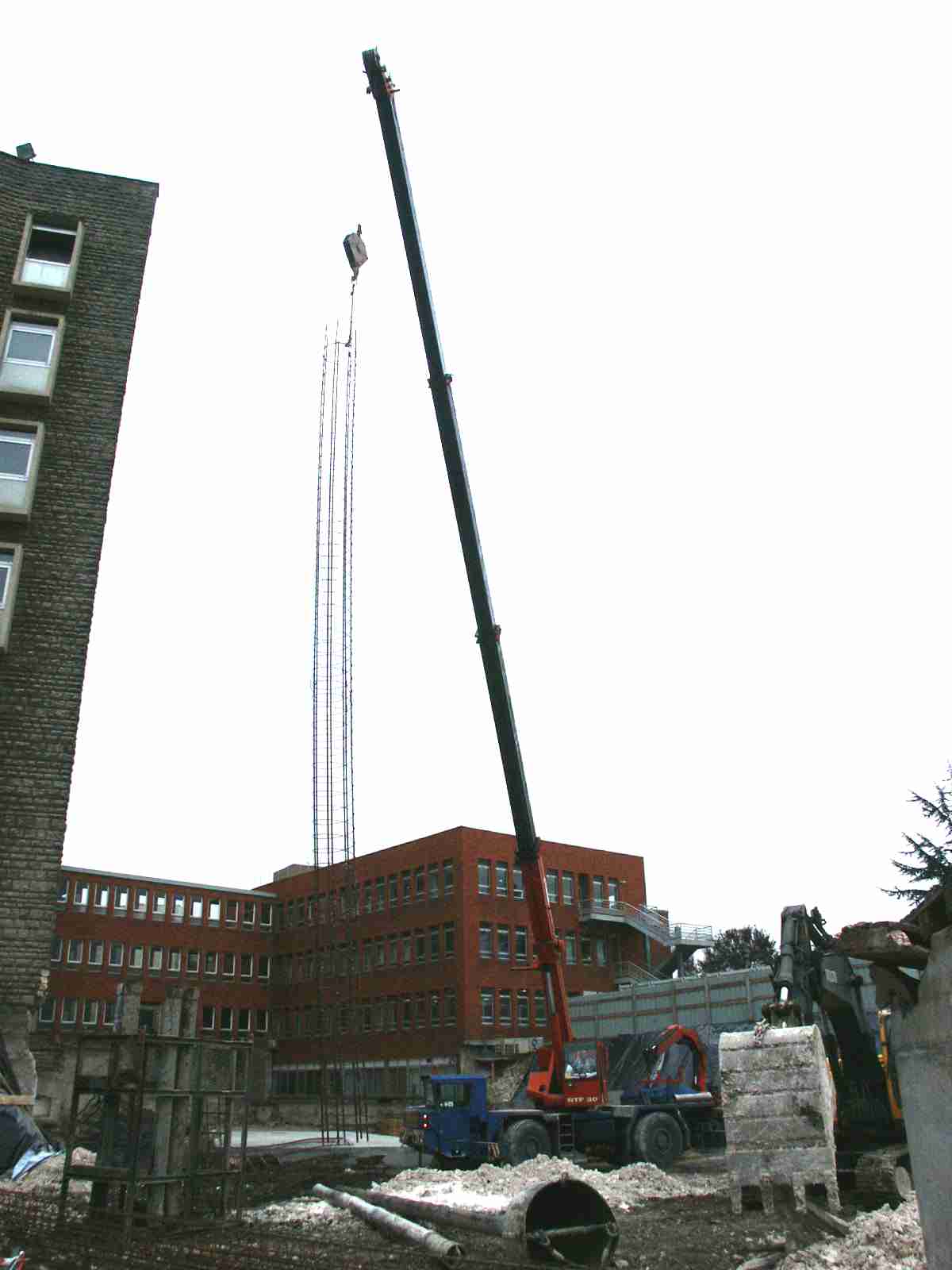

Une fois le forage réalisé, on descend la cage d'armature en l'attachant en tête. Des centreurs (décrochés en acier, soudés à la cage) permettent de respecter l'enrobage.
Puis le bétonnage se fait à la colonne afin d'éviter le phénomène de ségrégation (séparation de la pâte et des granulats composants le béton). Le tube plongeur est humidifié avant utilisation. Il sera toujours enfoncé d'au moins 5 m par rapport au niveau supérieur du béton frais, permettant ainsi de remonter le béton pollué (celui qui a été en contact avec la terre) et évitant l'interposition de sol dans le pieu. Le béton doit être suffisamment fluide pour ne pas être vibré.
On attend ensuite quelques jours que le béton prenne et le recépage du pieu peut enfin commencer. Le but de cette étape est de :

    • dégager les armatures permettant la liaison à la structure porteuse du bâtiment ;
    • couper le pieu à la hauteur adaptée à l'altitude du bâtiment.
    • de retirer le béton pollué.

Généralement, ce recépage est réalisé à la main (marteau piqueur), mais certains brevets tels que "recépieux" permettent de s'abstenir de cette étape (mortier expansif descendu dans une fiole - amorçant la rupture du béton - couramment utilisé pour les pieux de grands diamètres. Il faut prévoir de gainer le haut des armatures du pieu pour permettre de retirer sa tête).
Le pieu est ainsi fini, et l'on peut réaliser les semelles, les longrines ...
Pour le chantier visité, des carrières présentes dans le sol ont étés repérées. La profondeur de ces creux étant inférieure à 13m, il a donc été choisi de souder un tubage (sorte de gaine de ventilation) sur la cage d'armature (le tubage est soudé seulement lors de la détection du vide). En effet, si l'on bétonne le pieu sans tuber, le béton remplira la carrière, augmentant ainsi considérablement la quantité de béton utile, et donc le coût du système de fondation.

  • Photos du chantier :

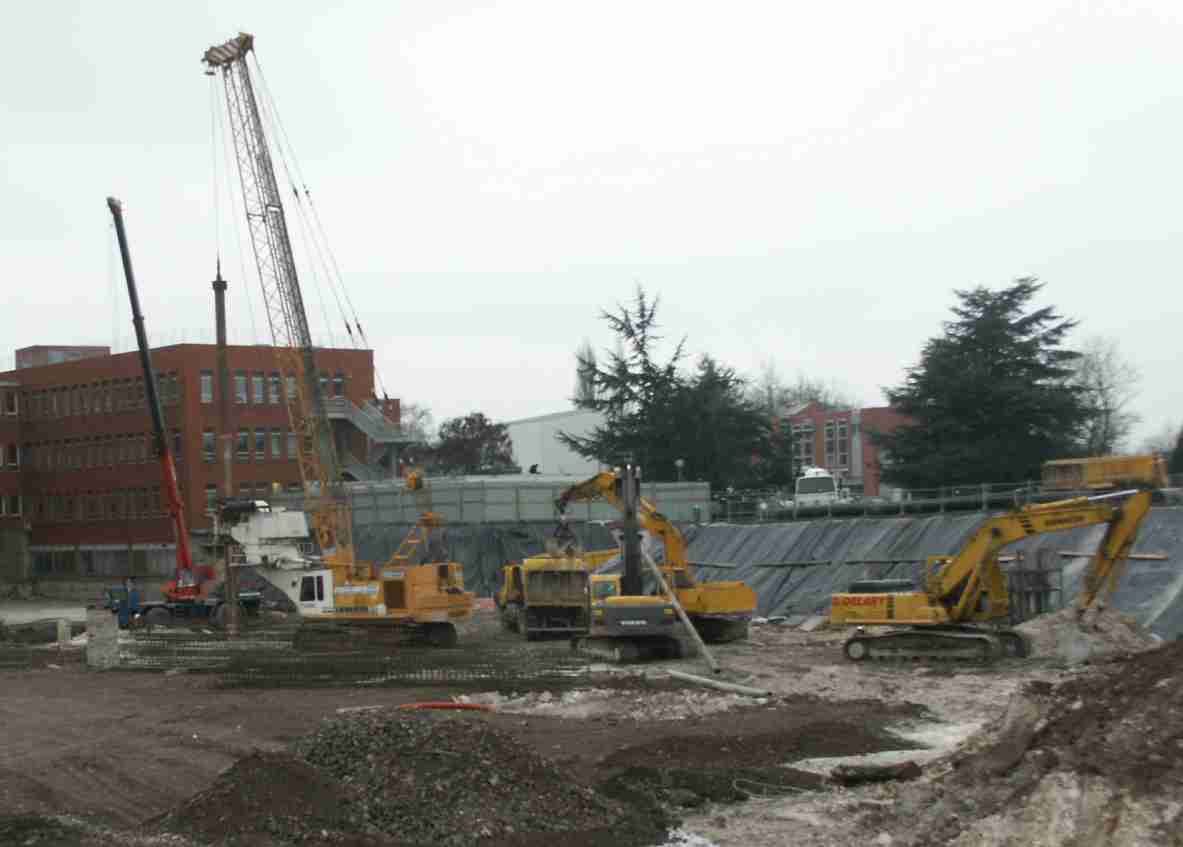

Engins de chantier (foreuse et pelles)

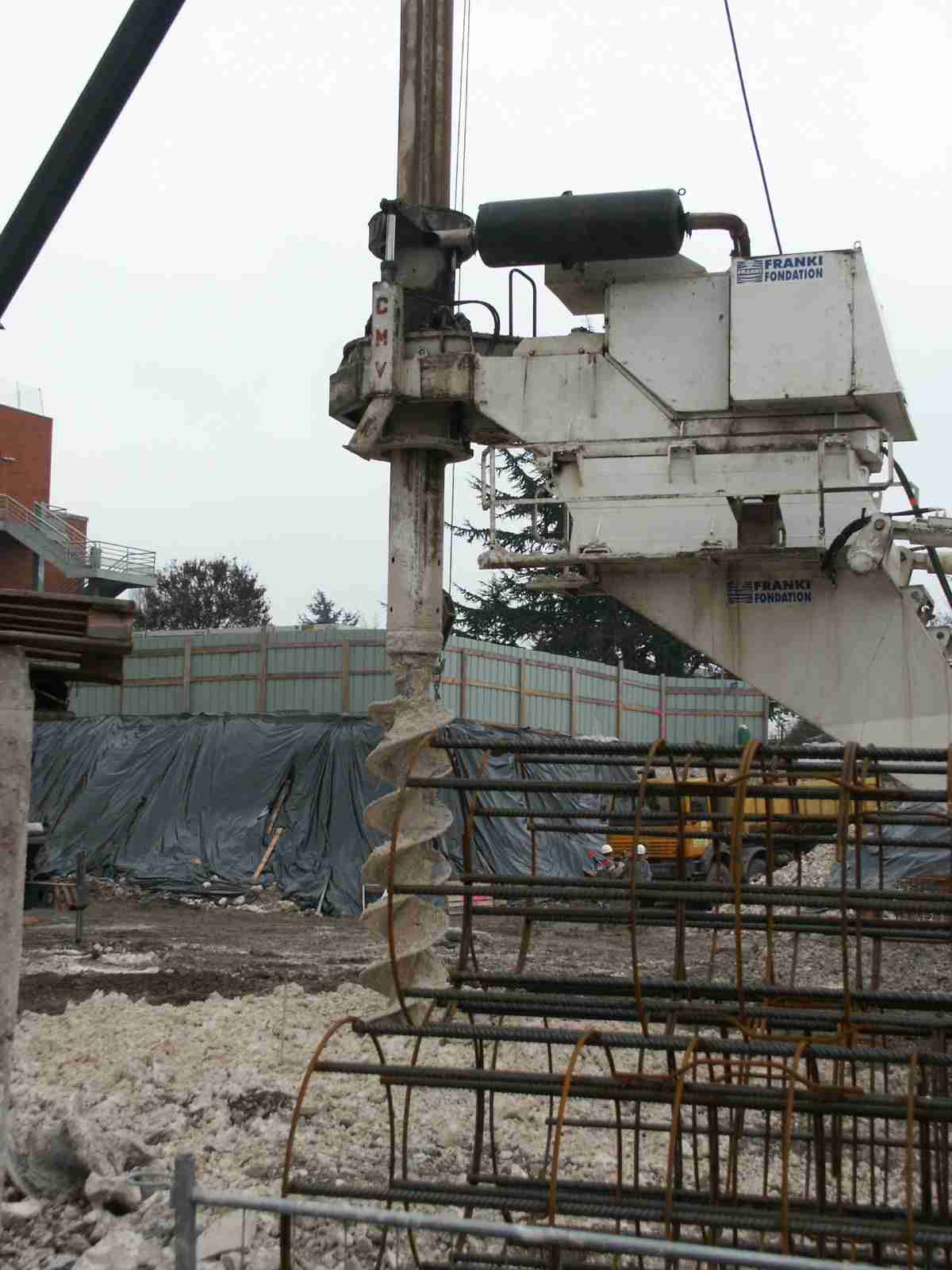

Foreuse équipée d'une tarière

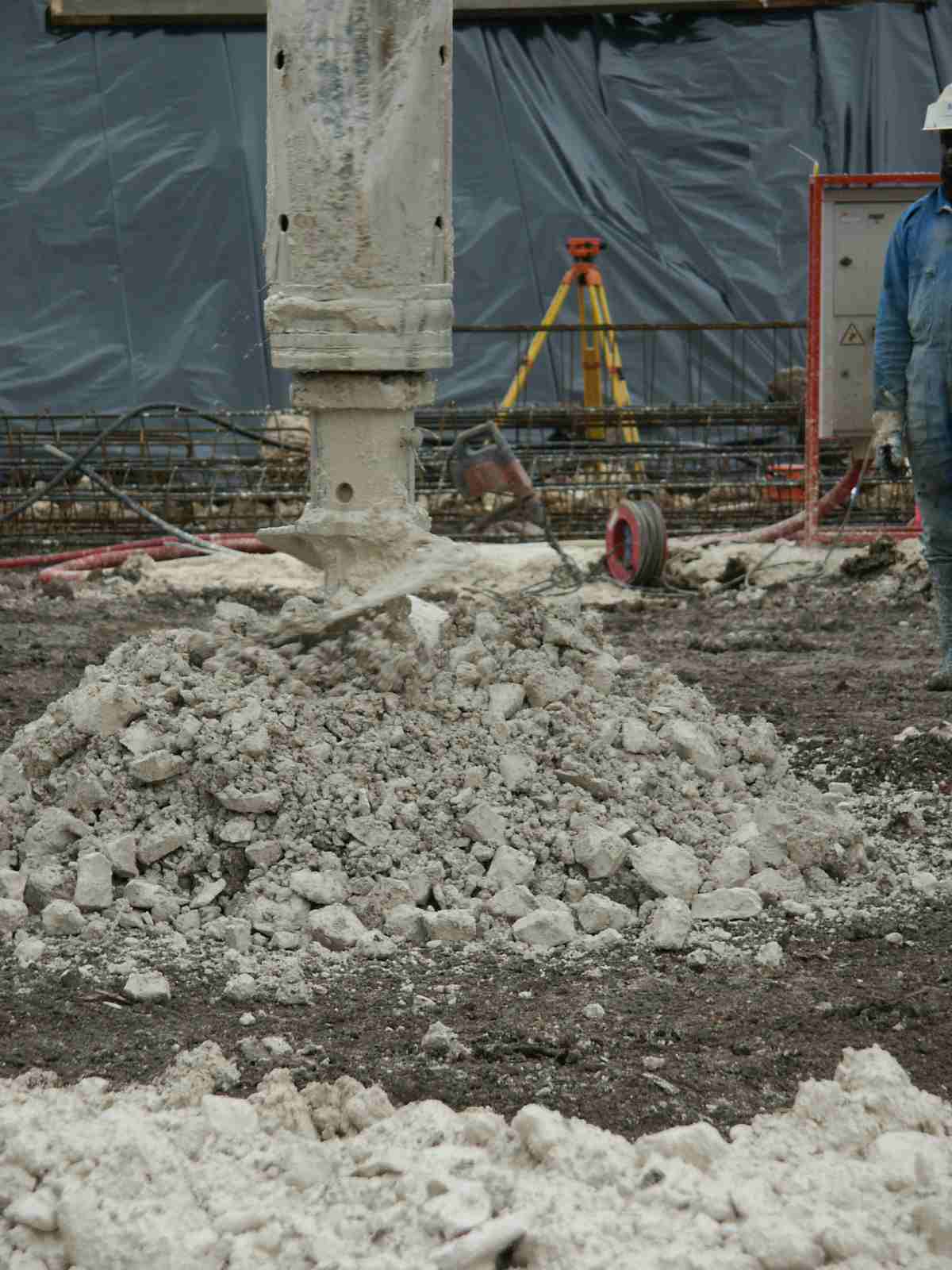

Début de forage à la tarière


Début de forage - terre dégagée à la pelle hydraulique

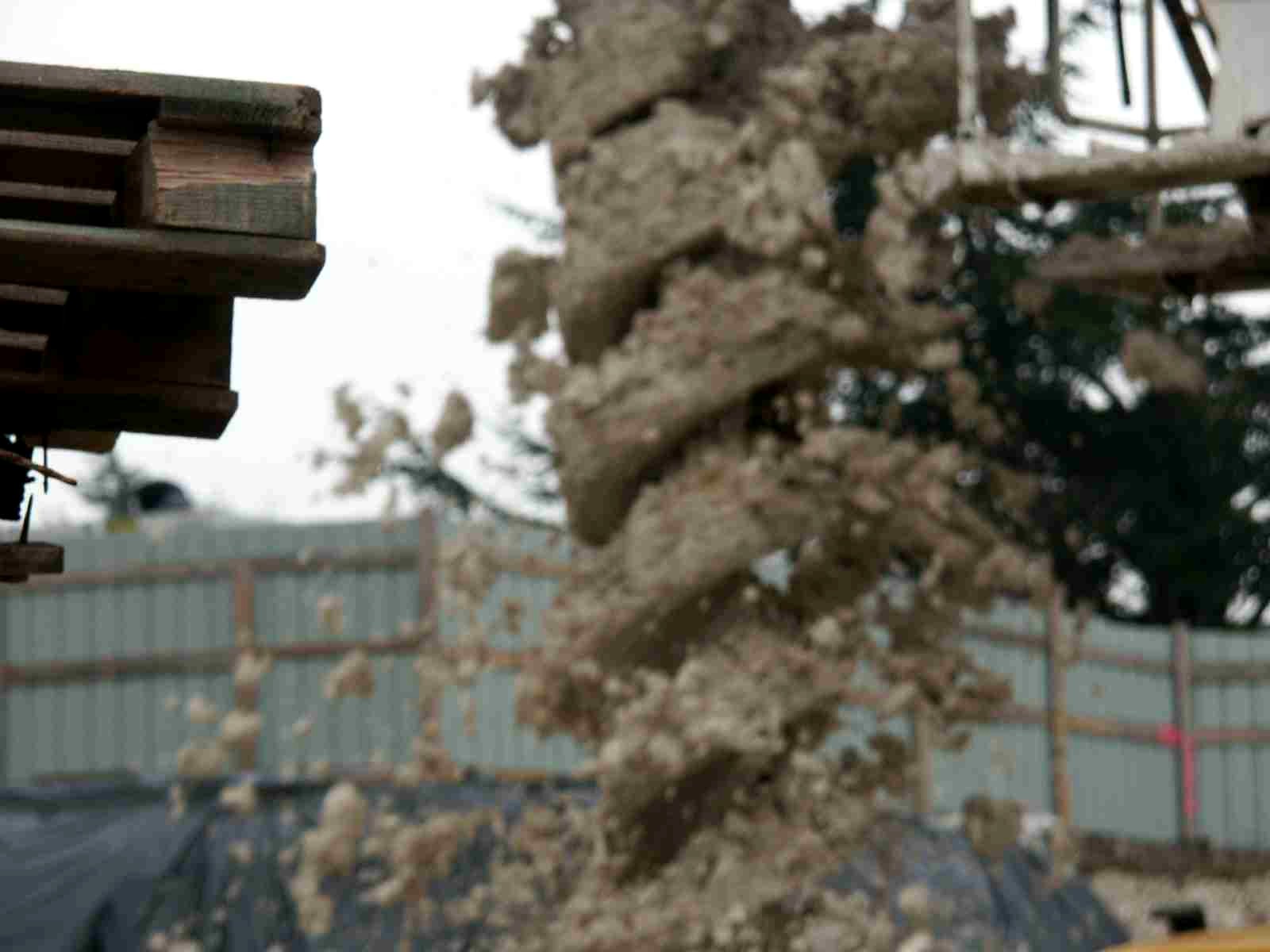

Evacuation des terres par la tarière

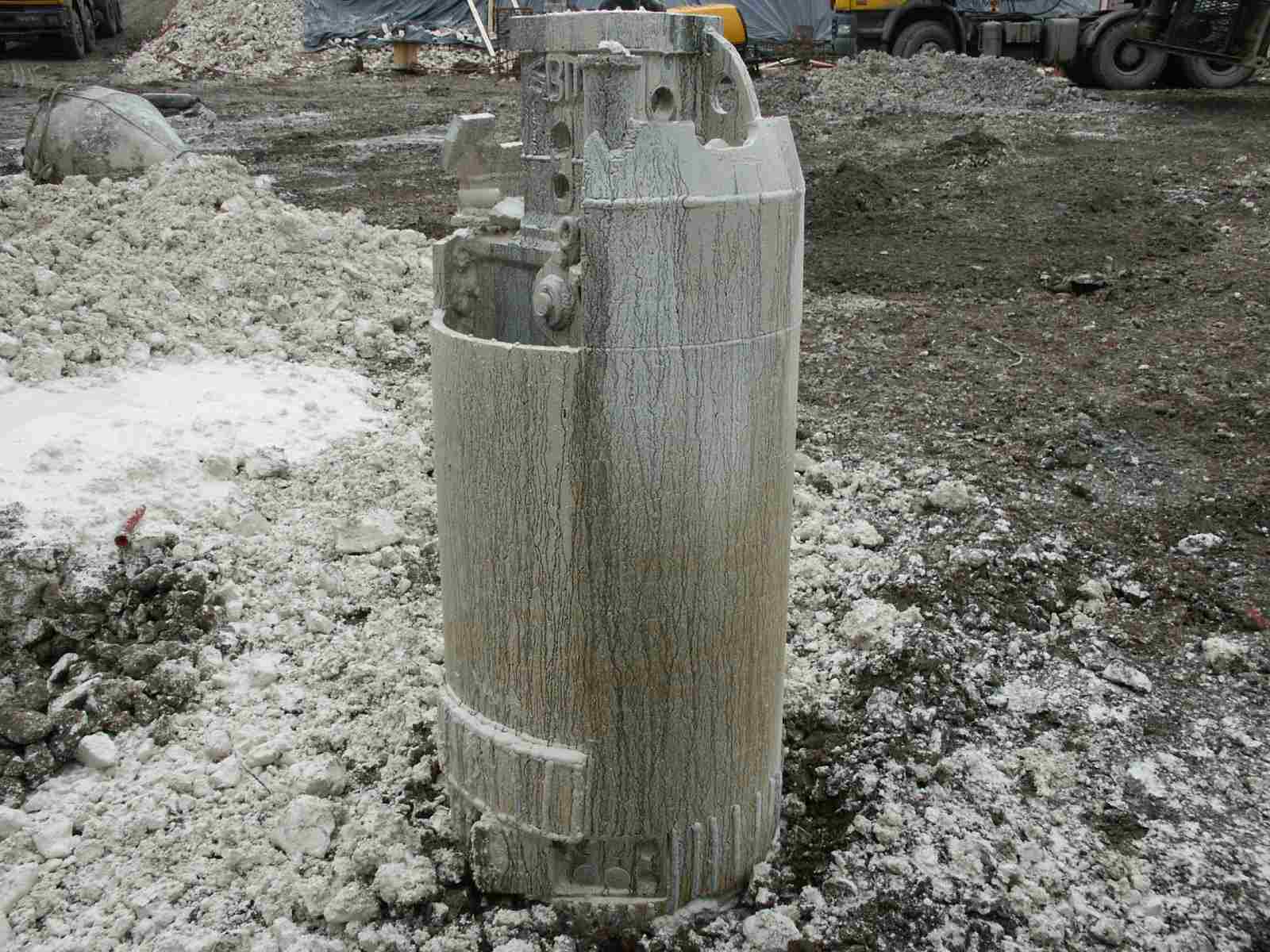

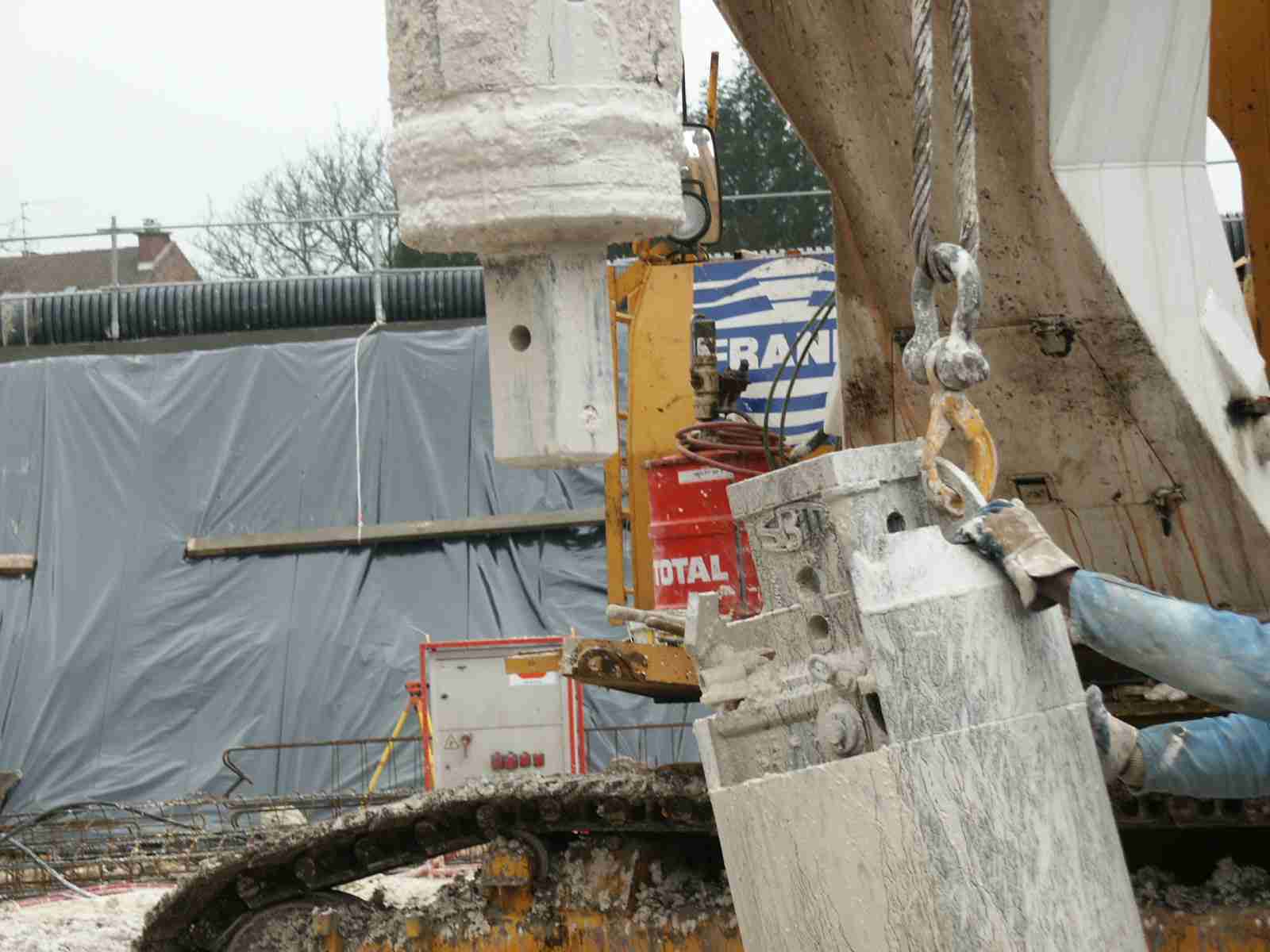

Hammer grab

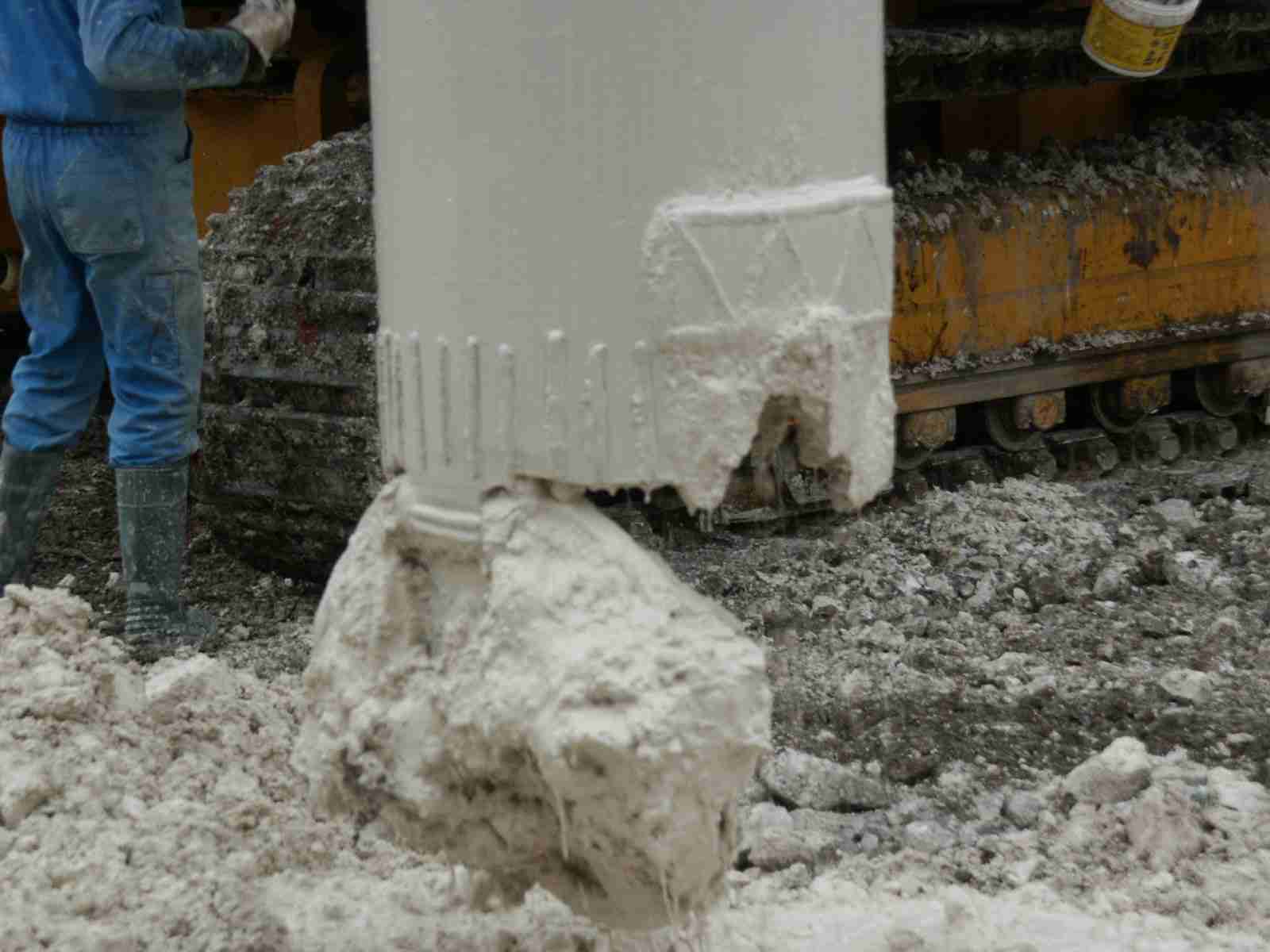

Hammer grab ouvert (vidé)

Fixation de l'hammer grab à la foreuse

Fixation de l'hammer grab

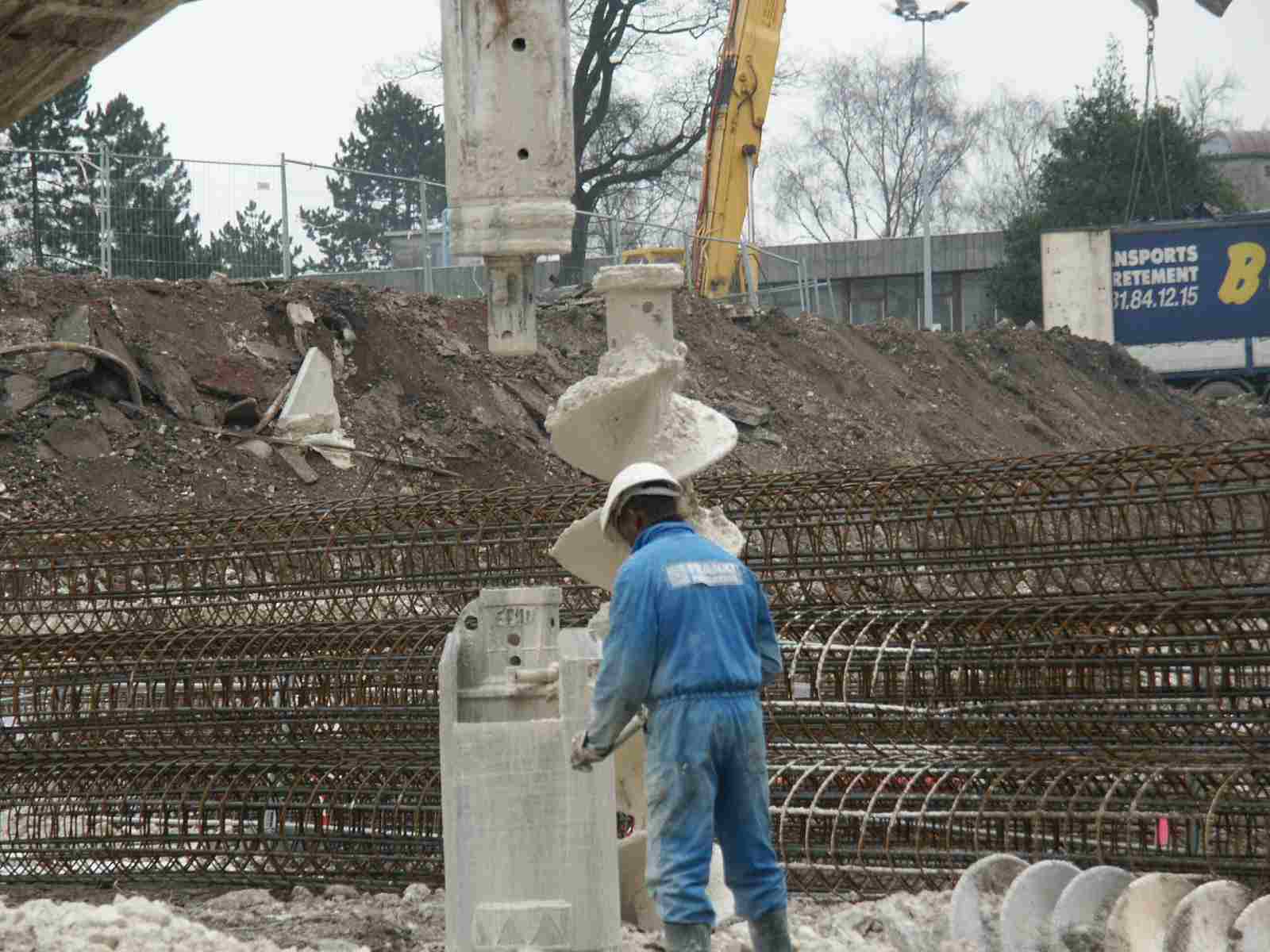

Changement d'outil

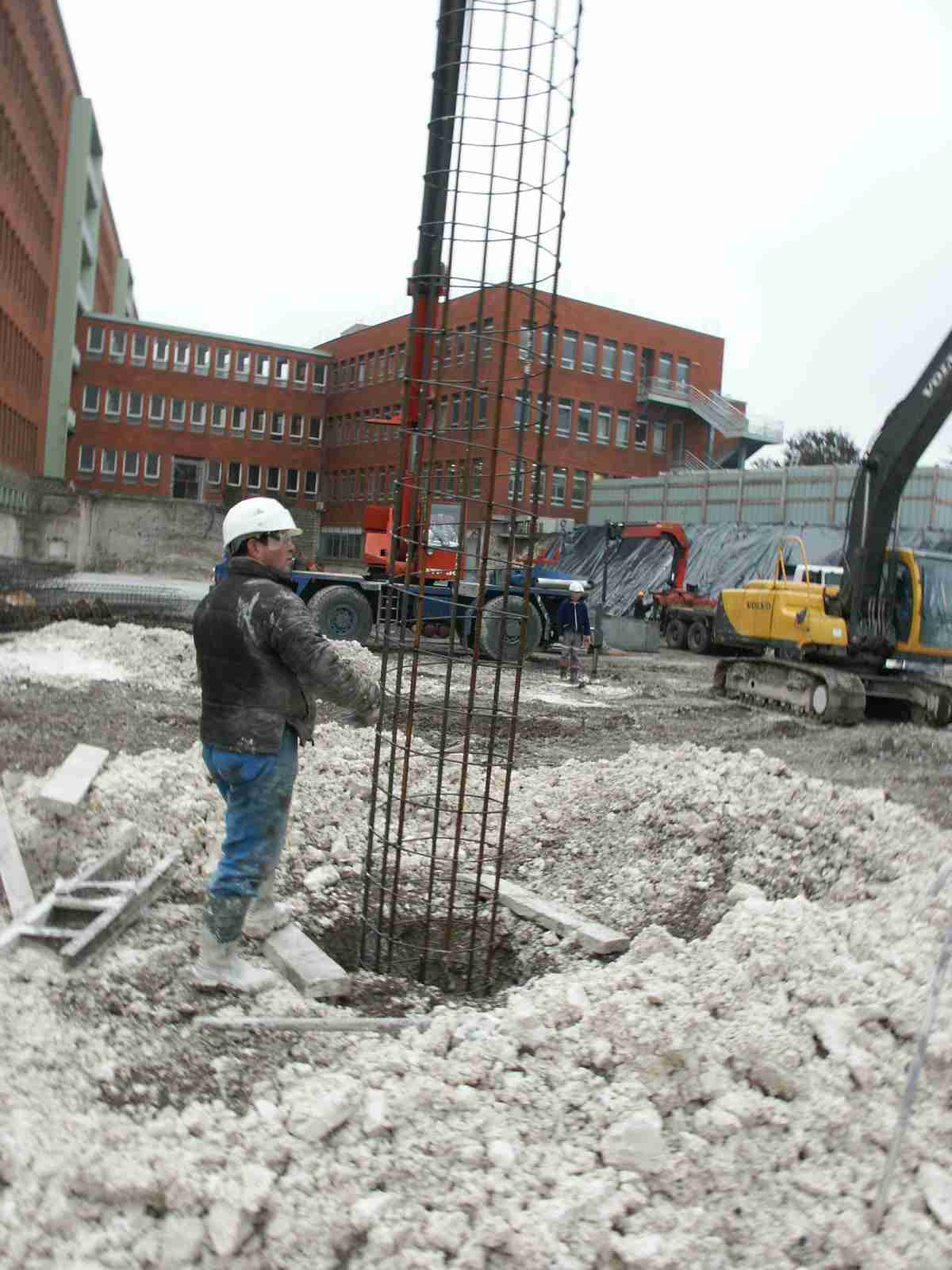

Descente de la cage d'armature


Cage d'armature

Système de fixation des tubes plongeurs et de la cage d'armatures pendant l'emboîtement des éléments

Descente du tube plongeur (garde de 5m)

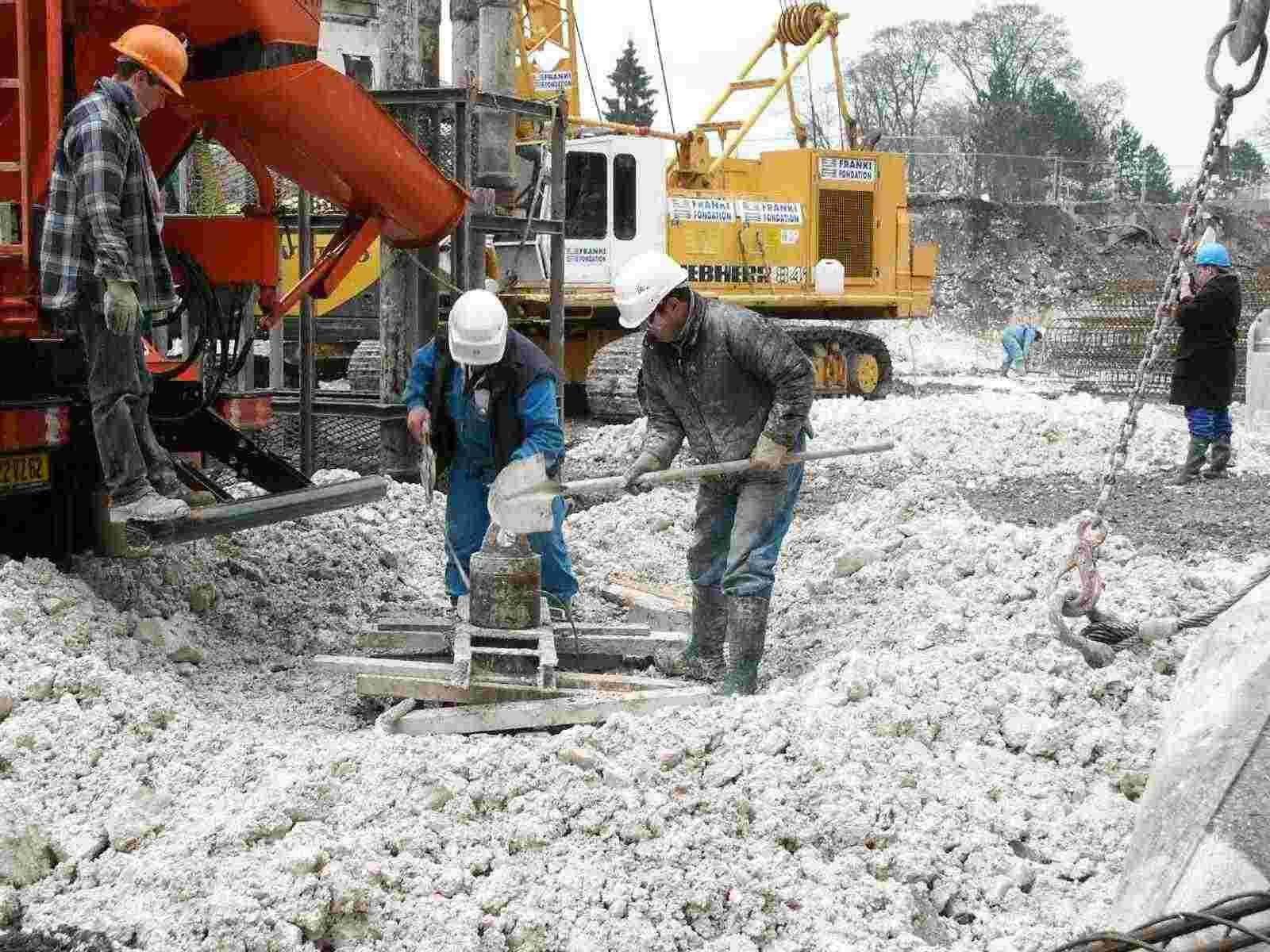

Bétonnage

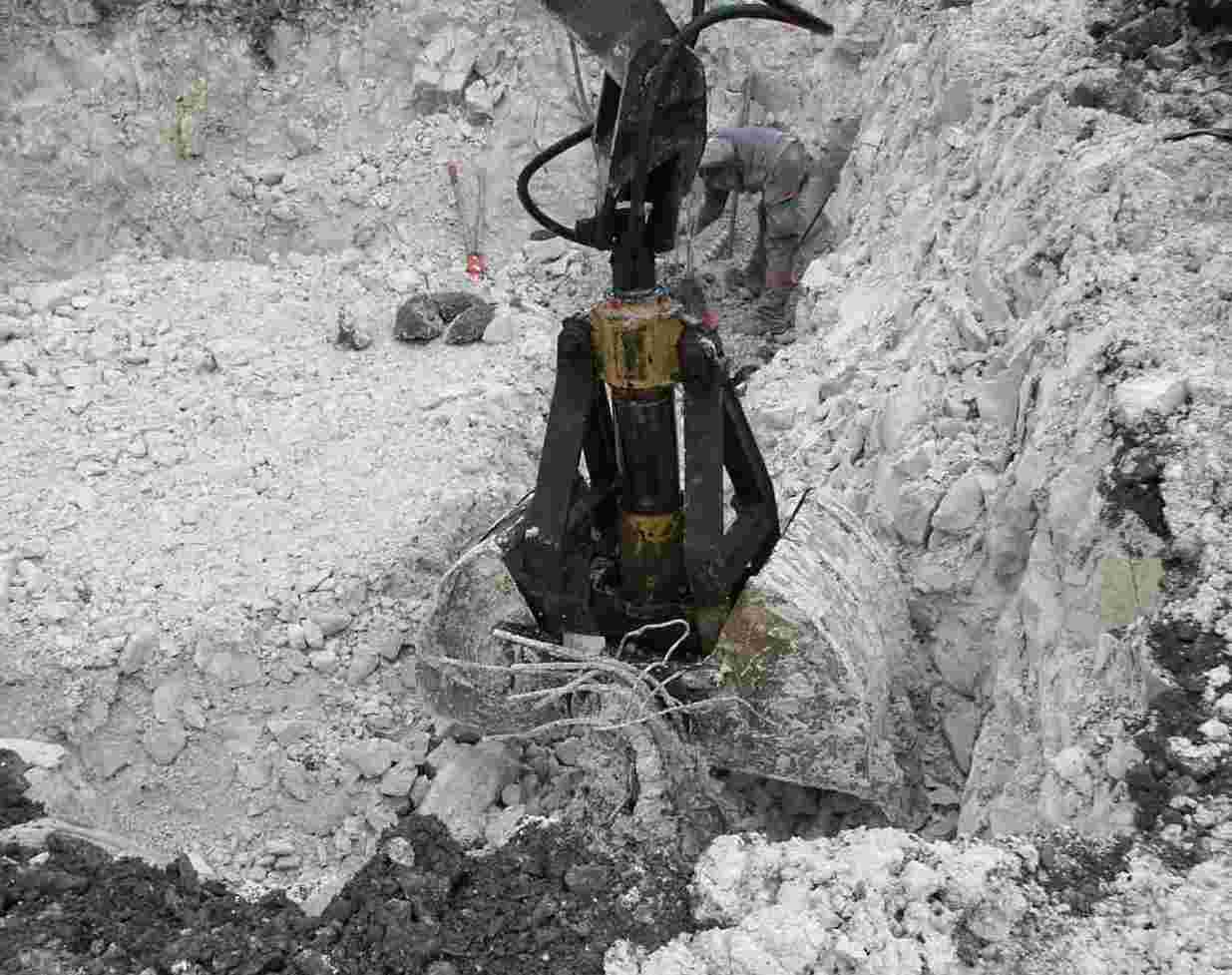

Dégagement de la tête du pieu à l'aide de la pelle

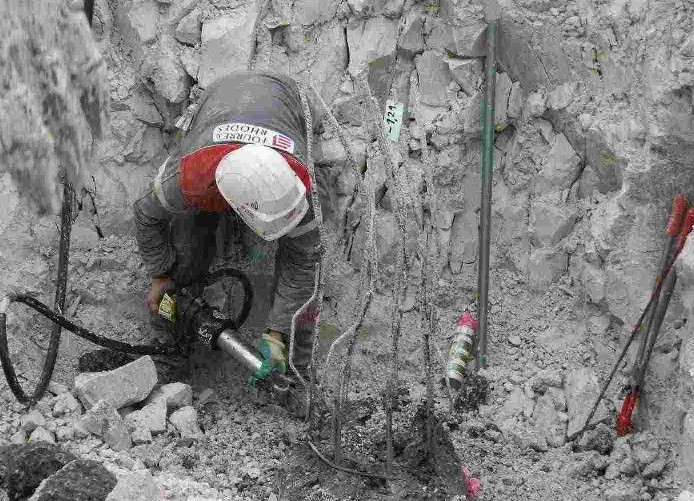

Recépage manuel
  • Vidéo du chantier :

La vidéo n'est pas encore accessible


  • Remerciement :
    Merci à l'entreprise FRANKI FONDATIONS
