Les
entreprises Norpac et Eiffage se sont associées afin de mener
à bien ce chantier qui compte :
- 190 000 heures de production Gros Oeuvre (fondations, murs, planchers
– hors encadrement et organisation de chantier) ;
- 820 tonnes d’aciers en barre et 500 tonnes de treillis soudés
;
Les cadences
du chantier pour l’équipe planchers sont de
- 800
m² de pose de prédalles le jour j ;
- et le coulage de ces 800 m² le jour suivant.
Un étage est réalisé en 21 jours.
Le
chantier, de par sa trame régulière et ses délais,
s’adapte bien aux préfabriqués.
On trouve :
- des prédalles (sortes de bandes de dalles
de 7 cm d’épaisseur servant de coffrage perdu et de partie
inférieure au plancher) ;
- des poteaux et poutres (structure intérieure)
;

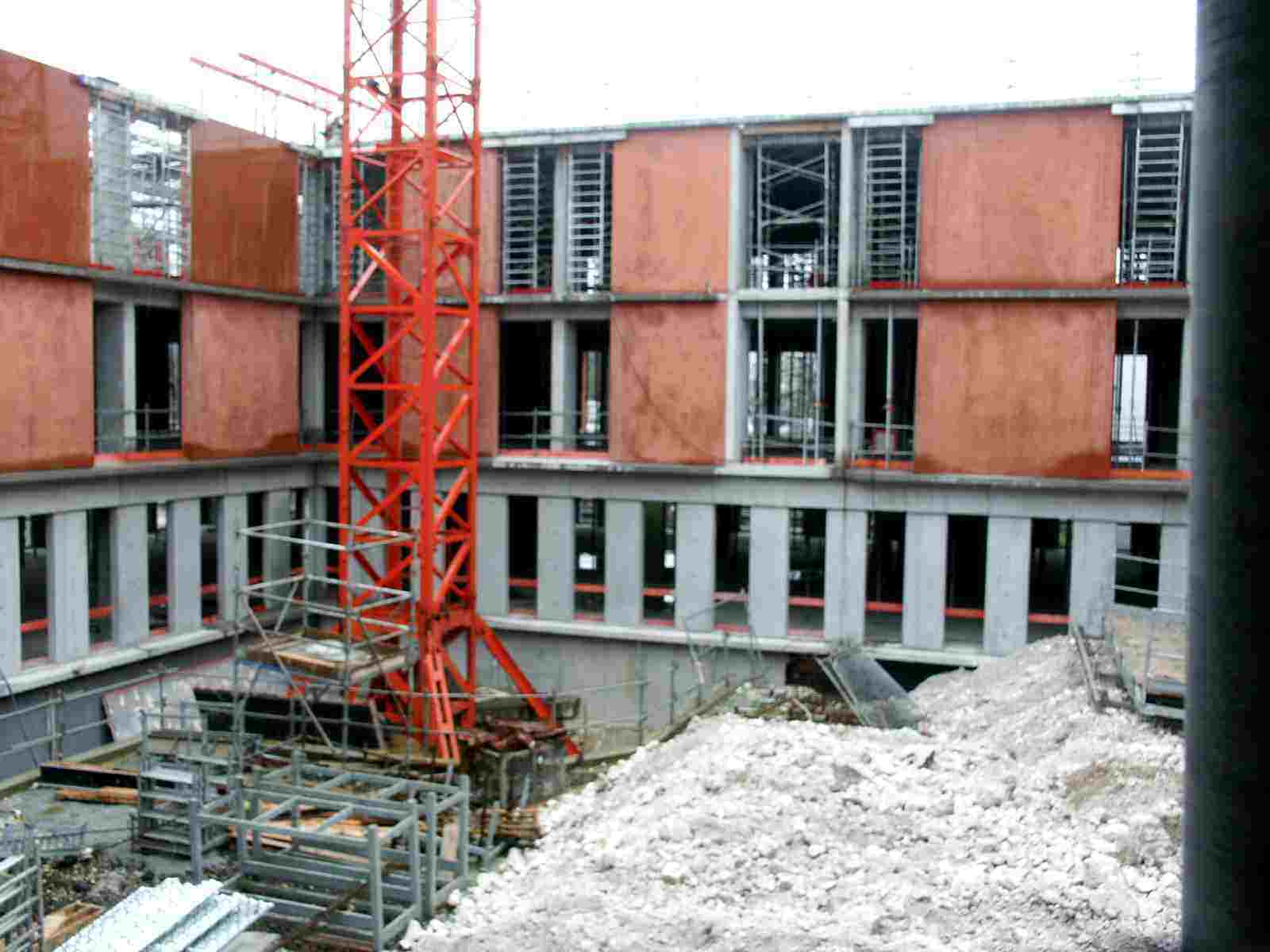

- des voiles périphériques préfabriqués
en béton pigmenté (300 éléments).
L’entreprise
Franki- fondations s’occupe de la réalisation de 470 pieux
forés à la tarière dans la craie.
